30米极限转弯!世界最小转弯半径TBM在泰安完成掘进

2026-02-09 17:36:00来源:大众报业·半岛网扫描到手机

2月5日,水电六局承建的泰安二期抽水蓄能电站TBM圆满完成全部掘进任务,实现地下厂房排水廊道开挖实现全线贯通,为首台机组按期发电奠定了坚实基础。

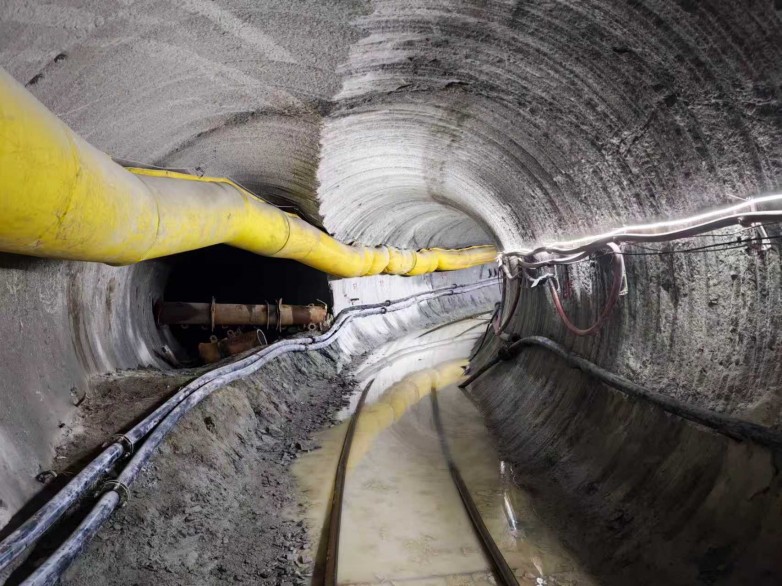

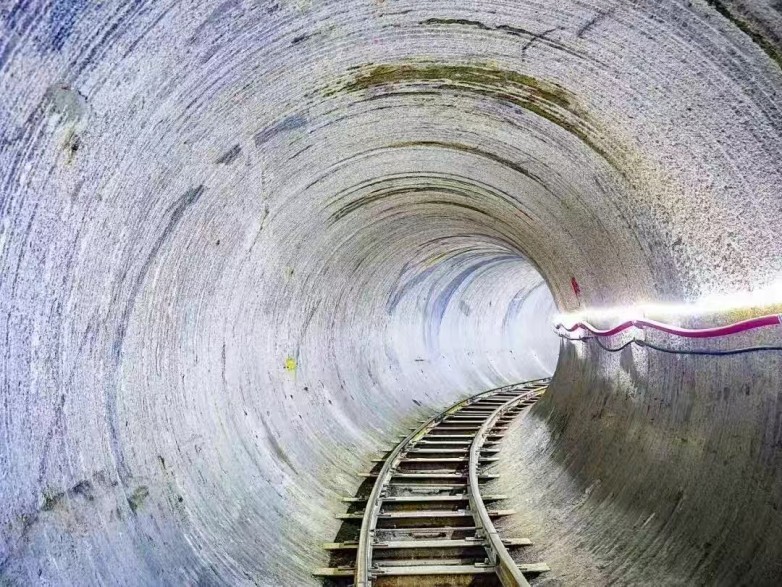

泰安二期抽水蓄能电站是山东省“十四五”重点能源基础设施项目,总装机容量180万千瓦。本次投入使用的TBM整机重约300吨,总长47米,刀盘直径3.53米,最小转弯半径仅30米,是世界转弯半径最小的敞开式TBM。此次贯通的排水廊道采用螺旋式连续下降布置,共分为四层,累计掘进长度达4094米。

面对30米极限转弯半径带来的控制难题,六局团队在TBM研发阶段便展开了针对性攻关。

设备特别强化了主机结构与推进系统刚性,采用分体式刀盘设计与动态纠偏系统,在极窄曲线段实现精准纠偏控制。施工中,团队融合激光导向与视觉测量系统,克服了“卡机”“偏离”等传统风险,确保TBM在连续小半径曲线段中平稳穿行。此外,为应对大坡度掘进和突发涌水,设备特别加装了防溜车与抽排水系统,确定了施工过程的安全、连续、高效。

本次掘进的一大技术突出,是成功攻克了“双通道半断面渐变偏载掘进”这一行业级技术难题。

在泰安二期排水廊道掘进中,TBM需要面对一半掘进、一半凌空作业的特殊工况。六局管理团队通过对地形地质和压力的精准确判,实时调整掘进参数,严格控制掘进姿态偏差和趋势,实现设备“二进二退”。最终,团队成功将厂房排水廊道与引水下平洞排水廊道精准连通,实现了复杂廊道群的全机械化、一次性掘进成型。

面对局部岩体破碎、裂隙发育等复杂地质条件,六局团队依托智能化施工系统,集成5G通信、大数据与数字孪生技术,对设备状态、围岩变形、支护应力等12类参数进行同步反馈。通过实时监控掘进参数、动态调整刀盘转速与推力,并采用超前地质预报、同步注浆等综合工法,成功应对各类施工风险。

凭借一系列技术创新与精细化管理,泰安TBM创下连续三月最高进尺突破400米的优异成绩,践行了“安全、平稳、高效”的施工理念。(李柏辉)
